成资渝高速JT7项目部2#预制梁场顺利完成基础建设
907次
阅读量
2019-04-24
发布日期
资潼公司
发布来源

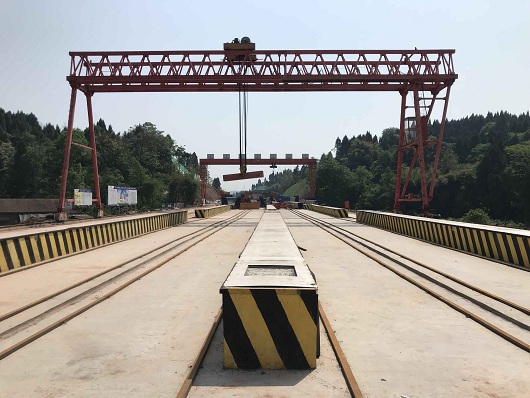

2019年4月25日,随着80T龙门吊缓缓的移动,成资渝TJ7标2#预制梁场顺利完成基础建设。预制梁场长度629米(梁板预制区313米、存梁区121米),总宽度为26米,梁场宽度19米,龙门吊轨道间距24米,龙门吊内侧预留5米施工通道,采用围栏对梁场进行隔离、封闭,预制区和存梁区总计划占地面积16354m2,坐落于K159+000-K159+629主线路基。
2#预制梁场主要为红星堰大桥、云峰大桥、云峰中桥等6座桥服务,计划生产25米预应力箱梁194片,需C50砼5820立方米。为满足施工计划要求,现场配置液压模板3套、智能张拉压浆设备2套、25T龙门吊2台、80T龙门吊2台及施工人员35人,以每天2片箱梁的产量。2#梁场是在1#梁场改进下所建设的,基础设施已进行优化,今后的生产过程中项目部将加强技术交底和施工过程的指导,控制好梁体外观质量缺陷。在砼养护方面,梁场15个生产台座均安装自动喷淋设备,同时采用土工布覆盖进行养护。
成资渝TJ7标2#梁场是项目部结合本标段的工程特点,地形条件,全线桥梁位置及梁板数量等考虑,经多次商讨及现场勘察,为满足施工进度要求所布置的施工战略点位。
