时不我待 争分夺秒 达州绕西高速项目建设按下“快进键”
998次 阅读量 2024-04-07 发布日期 达陕公司 发布来源





近日,达州绕西高速项目控制性工程曾家沟隧道、大堰服务区土石方工程等重要工点取得工期过半、进度过半新突破,为2024年底主线纵向半幅贯通打下坚实基础。

传承川高公司“三个导向”、“三定四表”管理方法,项目公司制定征地拆迁图、施工计划作战图等“五图”,大力推进“三定四表五图”方法在各参建方延伸,通过“挂图作战”、“打表推进”、“清单上墙”,各方争分夺秒与时间赛跑,全线主要控制性工程跑出“加速度”,实现进度蹄疾步稳与目标并进。

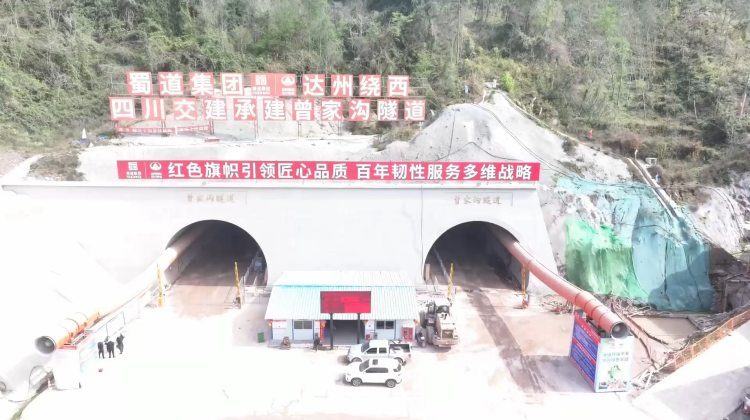

曾家沟隧道全长1108.73米,隧道施工实行“三班倒”排班制,人歇机不停,24小时全天候施工,顺利实现“两天三个循环”掘进目标,自2023年7月进洞以来,已掘进617米,完成比55.65%,提前1个月完成进度过半目标,预计2024年10月实现隧道贯通。大堰服务区土石方工程设计挖方118万方,填方103万方,最大填土高度46.6米,是全线最大填挖方面积、最大挖填方量、最大填土高度土石方作业工点,自2023年6月土方作业以来,完成挖方61万方,完成比51.69%,填方57万方,完成比55.33%,提前19天完成进度过半目标,预计9月完成服务区范围内土石方作业。

下一步,我们将继续秉承“红色铸魂、实干筑路”的价值观,强化安全为第一要务、环保为第一责任、质量为第一追求、进度为第一目标“四个第一”认识,坚持“三定四表五图”工作机制,知重负重勇向前,实现达州绕西高速项目建设又好又快良性互动。
